〇工期:令和8年5月13日~令和9年1月7日 〇工事場所
札幌市南区石山1・2条9丁目、藤野2・3条1丁目
〇工事内容
国道230号線の南区石山、藤野にある丸重吾橋において水道管の耐震化を行う工事です。
工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。
○5月は許可等の申請と書類作成を行いました。
○6月は現地調査と測量を行い、試掘調査を行いました。

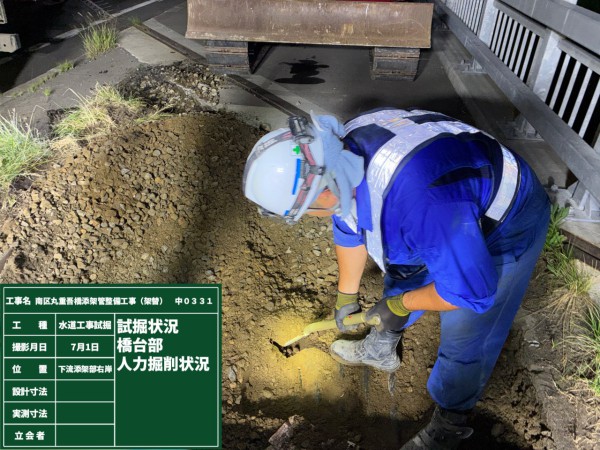

( 試掘(地下埋設)調査状況 )
〇7月は引き続き試掘を行い、試掘結果を基に必要な資材等の検討を行い資材搬入、書類作成等を
行いました。
〇また、地域貢献として8月1日に開催される「藤野ふるさと祭り」で使用される駐車場のライン引きを
行いました。
工事の進捗率:15%

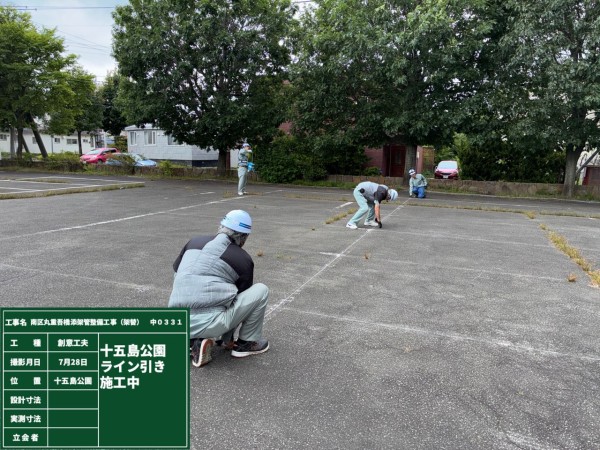

( 十五島公演駐車場のライン引き状況 )

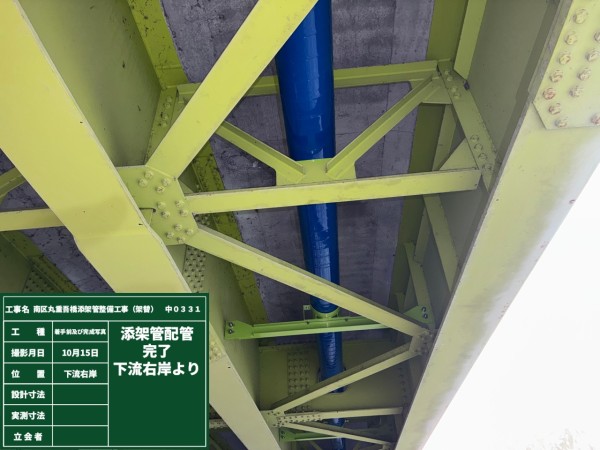

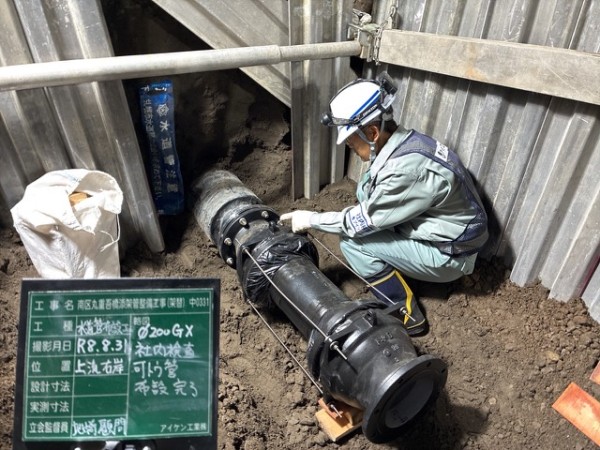

〇8月は上旬に添架管の工場検査を行い、盆明け17日からは上流側の吊り足場の設置、添架管の撤去・新設、
橋台部の埋設管布設を行いました。

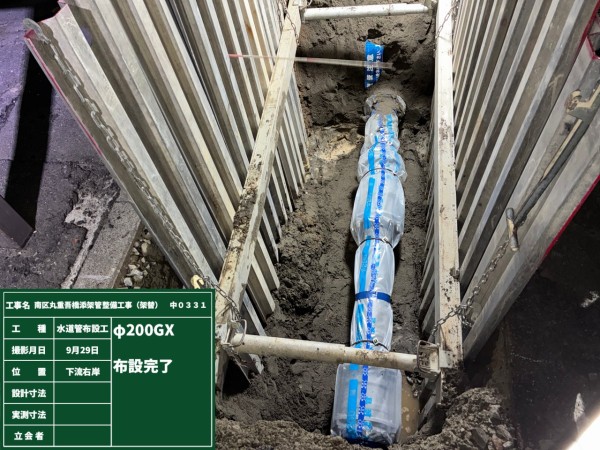

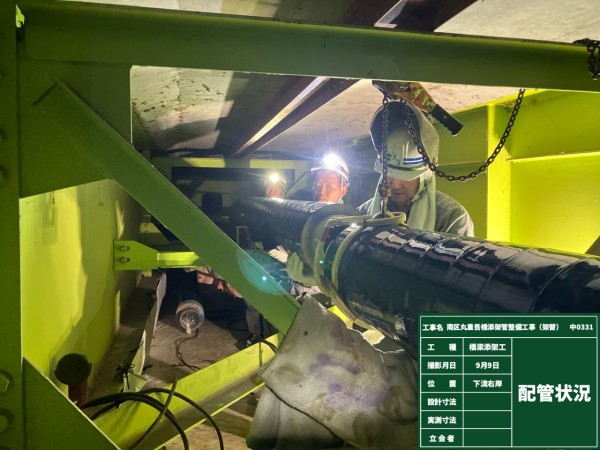

〇9月は埋設部の管布設を行うとともに、吊り足場を上流側から下流側に移設して下流側の管の撤去・新設を
行いました。

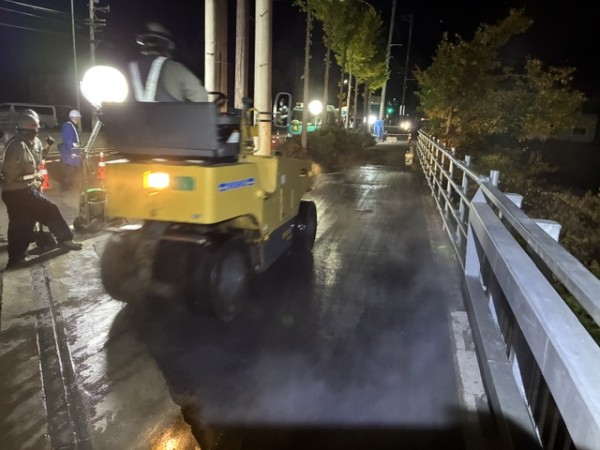

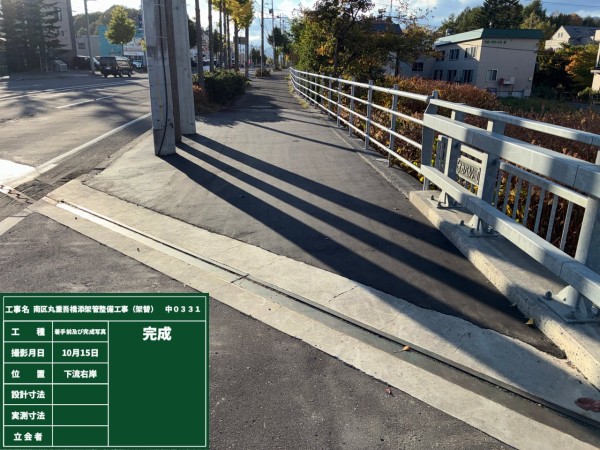

〇10月は上旬に吊り足場を撤去し、埋設部の舗装復旧を行いました。
工事完了のお知らせ
〇令和8年10月上旬、工事は事故なく無事に終えることができました。
〇工事期間中、皆さまには大変ご御迷惑をお掛け致しました。
ご協力、誠にありがとうございました。
