〇工期:令和8年2月12日~令和10年2月11日
〇工事場所:札幌市南区白川1814番地
〇工事内容:札幌市水道局においては、現在「札幌水道ビジョン」の主要事業として「耐震化の推進」を進めています。
白川浄水場では、場内の多くの施設で経年劣化が進むとともに耐震性能が不足していることから、段階的に耐震改修を行っています。
本工事は、新たな浄水棟を整備する工事の一環です。
工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。

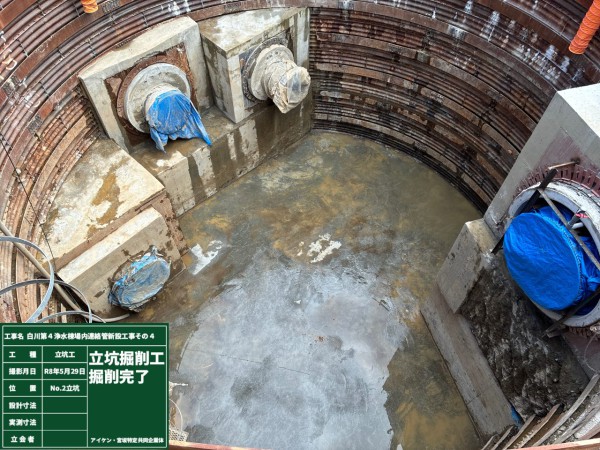

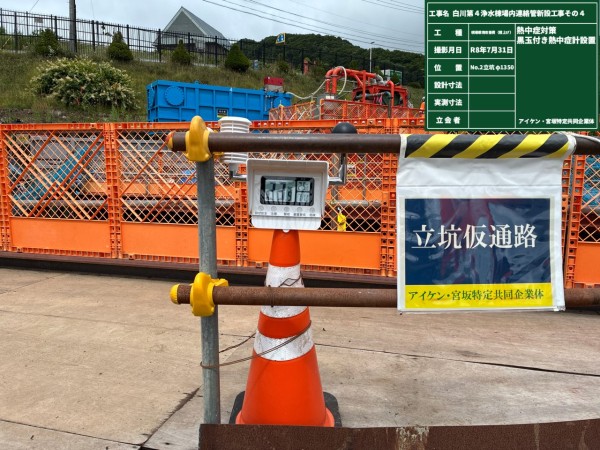

【 工事着手前 】
【工事の内容】
(1)ろ過池洗浄排水管布設工 ~ DSPφ1100mm~218.2m(内推進工D1650mm~207.0m)
排水管布設工 ~ DNSPφ900mm~216.1m(内推進工D1350mm~209.0m)
浄水管布設工 ~ 14.4m DSPφ1350mm 0.3m、DKPφ1350mm 8.3m、DUFPφ1350mm 5.8m
(2)空気弁室築造工 ~ 1箇所(急速空気弁付地下式消火栓φ200~1基)

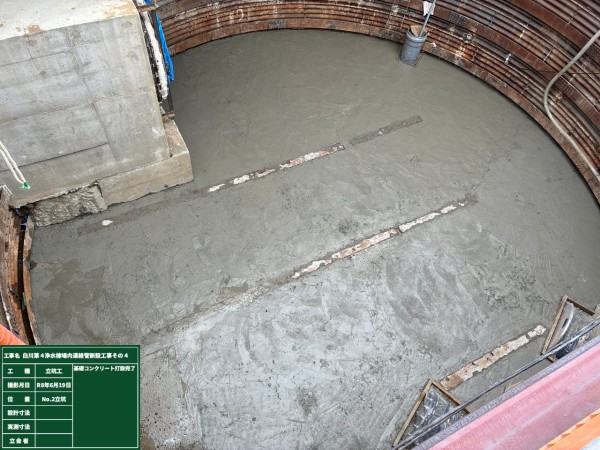

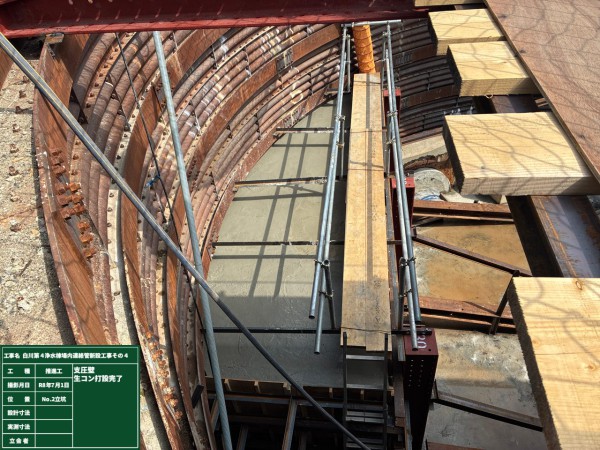

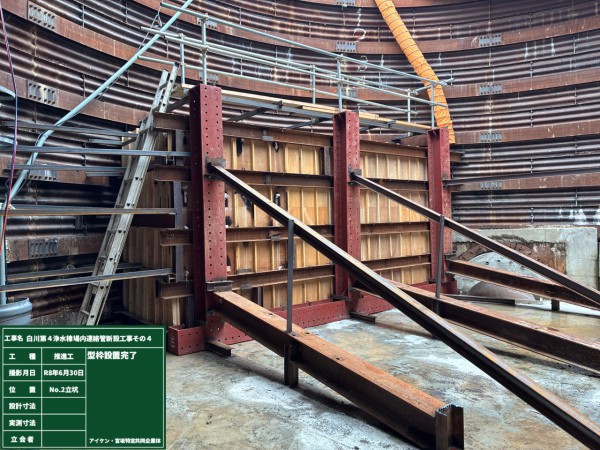

○6月は発進立坑において基礎コンクリートの打設を行い、発進坑口及び支圧壁の設置を行いました。
工事の進捗率:4.5%
(発進立坑基礎コンクリート打設、発進坑口、支圧壁設置完了)

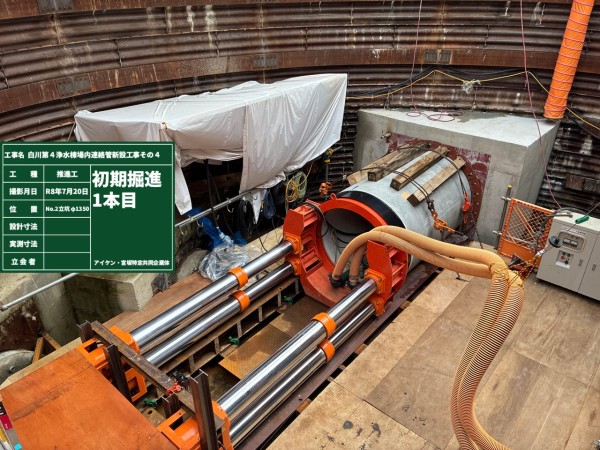

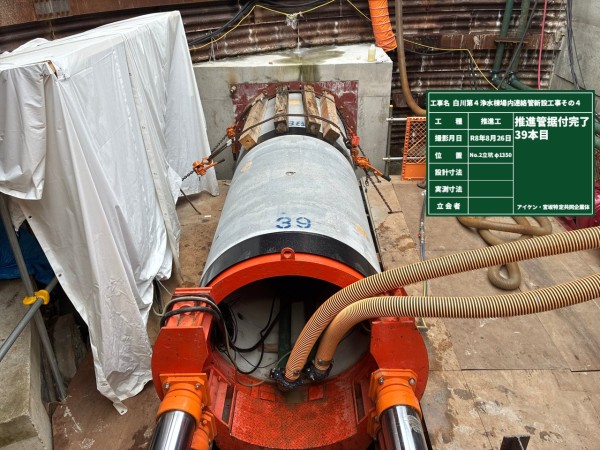

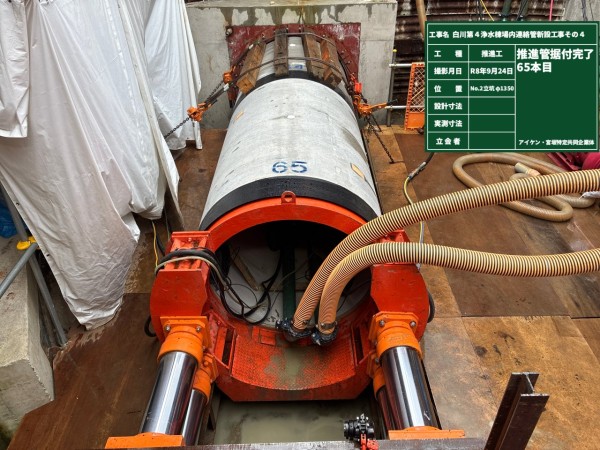

〇7月は推進準備、中旬頃には推進作業の開始を予定しております。
